Wieniec żelbetowy to detal, który po wykończeniu znika z pola widzenia, ale jego jakość decyduje o tym, czy ściany, strop i dach pracują razem, czy zaczynają się rozjeżdżać. W tym tekście pokazuję, jak zrobić wieniec budowlany bez przypadkowych skrótów: od doboru zbrojenia, przez szalunek, aż po betonowanie i pielęgnację świeżego betonu. To praktyczny poradnik dla osoby, która chce rozumieć, co ekipa robi na budowie i na co zwrócić uwagę przy odbiorze.
Najważniejsze rzeczy, które decydują o jakości wieńca
- Wieniec spina ściany nośne i równomiernie rozprowadza obciążenia od stropu albo dachu.
- Wymiary, średnice prętów i otulina muszą wynikać z projektu, nie z przyzwyczajenia ekipy.
- Najczęściej spotkasz 4 pręty podłużne i strzemiona co 20–35 cm, ale układ zawsze potwierdza konstruktor.
- Szalunek ma być sztywny i szczelny, bo nawet dobry beton nie naprawi wybrzuszonej formy.
- Betonowanie najlepiej wykonać jednym ciągiem, a świeży beton chronić przed słońcem, wiatrem i szybkim wysychaniem.
Czym jest wieniec i kiedy naprawdę go potrzebuję
Ja traktuję wieniec jako żelbetową belkę obwodową, która spina budynek i pomaga mu pracować jako całość. W domu jednorodzinnym pojawia się najczęściej na poziomie stropu albo pod konstrukcją dachu; jego zadaniem jest przeniesienie obciążeń na ściany nośne i ograniczenie rys wynikających z nierównomiernego osiadania. To nie jest element „na wszelki wypadek” na każdej ścianie, tylko część układu konstrukcyjnego tam, gdzie przewiduje ją projekt.
| Rodzaj wieńca | Gdzie go spotykam | Po co służy | Na co uważać |
|---|---|---|---|

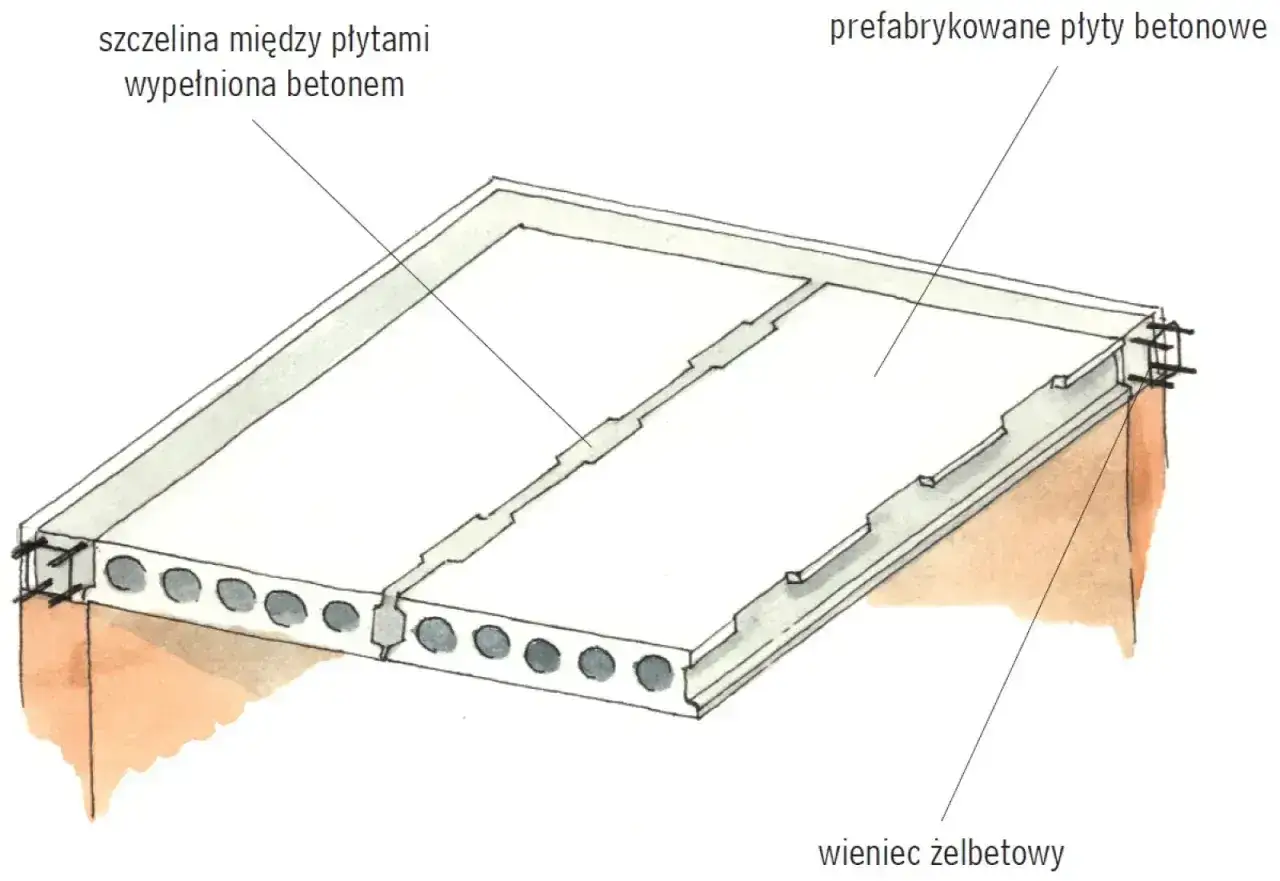

| Stropowy | Na obwodzie stropu | Spina ściany nośne i rozkłada obciążenia stropu | Ciągłość zbrojenia i dokładny poziom |
| Dachowy | Na ściance kolankowej lub pod murłatą | Przenosi siły z dachu i stabilizuje górną część budynku | Poprawne zakotwienie do stropu lub ścian szczytowych |
| Opuszczony | Przy stropach drewnianych | Ułatwia oparcie belek i współpracę stropu ze ścianą | Dokładne osadzenie elementów i zachowanie wymiarów |
| Równy lub podniesiony | W zależności od systemu stropowego | Wyrównuje pracę konstrukcji i zamyka obwód budynku | Dopasowanie do konkretnego stropu i detali projektu |
Jeśli wiem już, po co go robię, przechodzę do wymiarów i zbrojenia, bo właśnie tam najłatwiej o kosztowne pomyłki.
Jak dobrać wymiary, stal i materiały do projektu
Nie zgaduję wymiaru wieńca. Wysokość i szerokość powinien podać konstruktor, bo zależą od stropu, rozpiętości ścian, rodzaju dachu i materiału muru. W praktyce spotyka się przekroje około 20 x 20 cm albo 25 x 25 cm, ale traktuję to tylko jako punkt odniesienia, nie uniwersalny wzór. Przy stropach i ścianach różnej wysokości projekt może wymagać innego układu, a wieniec nie powinien być niższy niż wysokość stropu.
Najczęściej przygotowuję taki zestaw:
- pręty podłużne zgodne z projektem, zwykle 4 sztuki,
- strzemiona, czyli „ramki” spinające zbrojenie,
- drut wiązałkowy do łączenia stali,
- dystanse utrzymujące otulinę,
- szalunek tradycyjny albo tracony,
- beton towarowy dobrany do elementu konstrukcyjnego,
- wibrator do betonu, poziomica, miarka i podstawowe narzędzia montażowe.
W zbrojeniu najczęściej pracują 4 pręty podłużne, a strzemiona ustawiam co 20–35 cm, ale dokładne średnice i rozstaw biorę z projektu. Otulina to warstwa betonu przykrywająca stal; dzięki niej pręty są lepiej chronione przed korozją i ogniem. Jeśli dystanse są źle dobrane albo pręty dotykają szalunku, cały układ traci sens, nawet jeśli na pierwszy rzut oka wygląda solidnie.
Przy domach z ceramiki poryzowanej albo betonu komórkowego zwracam też uwagę na mostek termiczny, czyli miejsce ucieczki ciepła przez nieocieplony fragment konstrukcji. Właśnie dlatego czasem lepszy okazuje się szalunek tracony albo dodatkowe ocieplenie wieńca, zamiast oszczędzania na kilku deskach. Ten detal ma realny wpływ na późniejsze wykończenie i komfort w środku domu.
Kiedy mam już projekt i materiały, mogę przejść do samego zbrojenia.

Zbrojenie układam w tej kolejności
Z mojego doświadczenia najwięcej błędów zaczyna się właśnie tutaj. Sam beton nie uratuje źle złożonego kosza zbrojeniowego, dlatego pracuję spokojnie, etapami i bez improwizacji. Najpierw wyznaczam poziom, potem układam stal, a dopiero później zamykam wszystko szalunkiem.
Wyznaczam poziom i osie
Zaczynam od sprawdzenia, czy obwód wieńca biegnie dokładnie tam, gdzie przewidziano go w projekcie. Jeśli jedna ściana jest choć trochę „ucieknięta”, potem przekłada się to na trudniejszy montaż stropu, murłaty albo ocieplenia. Na tym etapie poprawki są najtańsze, więc nie przechodzę dalej, dopóki nie mam pewności co do geometrii.

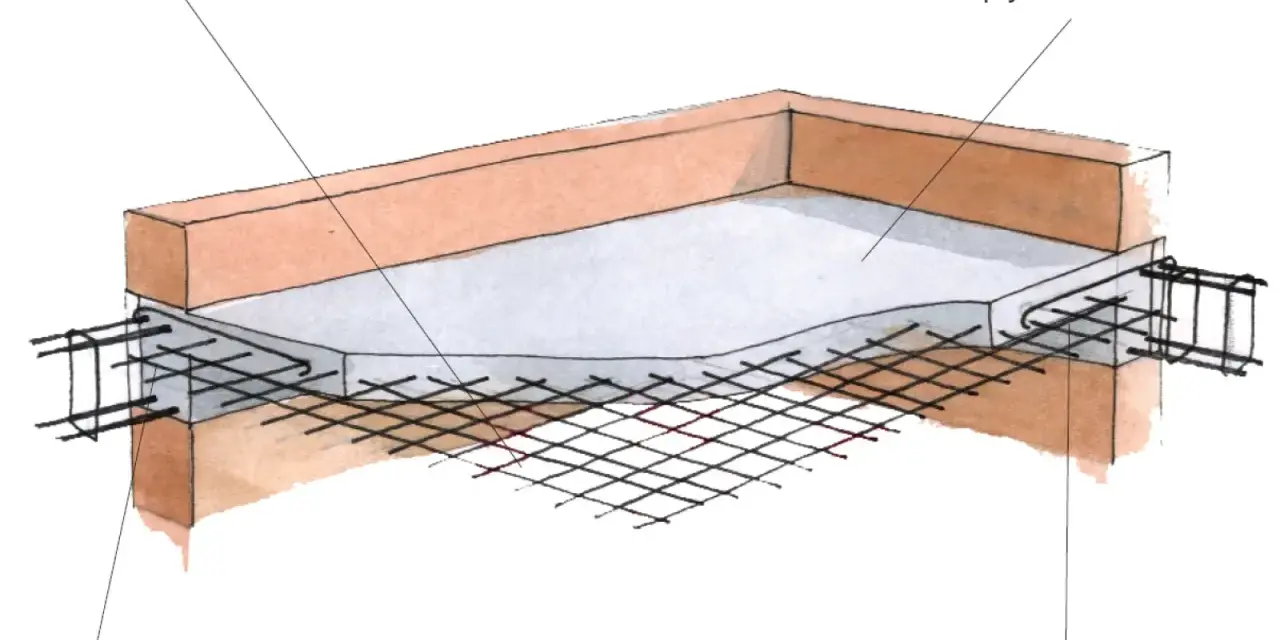

Układam pręty podłużne na dystansach
Pręty nie mogą leżeć bezpośrednio na deskowaniu ani wisieć w powietrzu. Układam je na dystansach tak, żeby otulina była zachowana z każdej strony. To prosty element, ale właśnie on decyduje o tym, czy stal będzie rzeczywiście chroniona po zabetonowaniu.
Spinam wszystko strzemionami
Strzemiona utrzymują zbrojenie w odpowiednim kształcie i pilnują, żeby pręty podłużne nie rozjechały się podczas betonowania. Dobrze zrobione zbrojenie wygląda jak uporządkowana rama, a nie luźny pakiet prętów przewiązanych w kilku miejscach. Zbyt rzadkie wiązania albo krzywy kosz to później realny problem przy zalewaniu, szczególnie na narożnikach.
Przeczytaj również: Naprawa spłuczki podtynkowej - Zrób to sam i oszczędź!
Dopinam naroża i połączenia
W narożach i przy połączeniach z innymi elementami nie robię skrótów. Jeśli projekt przewiduje zakłady albo dodatkowe zakotwienie, wykonuję je dokładnie tak, jak trzeba, bo to miejsca szczególnie obciążone. Tu nie ma sensu „oszczędzać” stali na własną rękę, bo później taki błąd widać już nie na papierze, tylko na ścianach.
Gdy zbrojenie jest gotowe, zamykam je w dobrze przygotowanej formie, bo to kolejny etap, który potrafi popsuć całą robotę.
Szalunek robię sztywny, równy i szczelny
W praktyce szalunek decyduje o tym, jak wieniec będzie wyglądał i czy w ogóle da się go poprawnie zabetonować. Z mojego doświadczenia najwięcej kłopotów robi nie sam beton, tylko źle ustawiona forma. Jeśli forma puszcza, pojawiają się wybrzuszenia, ucieka zaczyn i po rozszalowaniu trzeba ratować geometrię, zamiast po prostu iść dalej z robotą.
| Rodzaj szalunku | Zalety | Wady | Kiedy ma sens |
|---|---|---|---|
| Tradycyjny | Niższy koszt materiału, łatwo go dopasować na budowie | Wymaga więcej pracy, trzeba go później rozebrać | Gdy liczy się ekonomia i ekipa ma czas na dokładne ustawienie |
| Tracony | Szybki montaż, gładka powierzchnia, mniejszy kłopot z mostkiem termicznym | Wyższy koszt zakupu, zostaje w konstrukcji | Gdy chcę przyspieszyć prace i poprawić komfort cieplny |
Kiedy forma jest gotowa, przechodzę do betonowania bez przerw, bo właśnie tam liczy się organizacja pracy.
Betonuję jednym ciągiem i pilnuję zagęszczenia
Do wieńca najlepiej zamówić beton towarowy z wytwórni, zwłaszcza gdy element jest długi albo trzeba go wylać na wysokości. W praktyce planuję betonowanie tak, żeby mieszanka szła bez długich przerw i bez kombinowania z ręcznym mieszaniem, bo nierówna konsystencja szybko wychodzi potem na powierzchni. Najbardziej komfortowe warunki to mniej więcej 20–25°C, bez silnego wiatru i deszczu; w upale lub chłodzie trzeba po prostu mocniej pilnować mieszanki i osłon.
- wylewam mieszankę warstwami, a nie jednym zrzutem z dużej wysokości,
- zagęszczam ją wibratorem zanurzeniowym, ale nie opieram buławy o stal,
- sprawdzam narożniki i miejsca przy łączeniach, bo tam najłatwiej o pustki,
- nie robię przypadkowych przerw roboczych, bo osłabiają ciągłość elementu.
Przerwa robocza to miejsce, w którym betonowanie zostało zatrzymane na tyle długo, że nowa warstwa nie łączy się już idealnie ze świeżą mieszanką. Jeśli muszę ją zaplanować, robię to świadomie i zgodnie z projektem, a nie „bo kierowca gruszki musiał poczekać”.
Po samym zalaniu wciąż nie można odpuścić, bo świeży beton potrzebuje ochrony tak samo jak dobrze ustawione zbrojenie.
Po zalaniu dbam o pielęgnację, bo tu łatwo zepsuć dobrą robotę
Pierwsze dni po betonowaniu są ważniejsze, niż wielu osobom się wydaje. Ja zabezpieczam wieńce przed zbyt szybkim wysychaniem od razu po zakończeniu układania mieszanki, a w standardowych warunkach pilnuję pielęgnacji przez co najmniej 7 dni. Pełną wytrzymałość beton osiąga zwykle po 28 dniach, ale to nie znaczy, że przez cały ten czas siedzi się bezczynnie. Chodzi o to, by świeży element nie dostał szoku termicznego, nie wysychał gwałtownie i nie został uszkodzony przed związaniem.
- przykrywam beton folią lub matami, jeśli jest gorąco i sucho,
- zraszam powierzchnię wodą, gdy warunki sprzyjają zbyt szybkiemu odparowaniu,
- chronię go przed przemarznięciem i opadami, gdy pogoda się psuje,
- nie rozszalowuję zbyt wcześnie, jeśli konstrukcja nie osiągnęła jeszcze bezpiecznej sztywności.
Rozszalowanie to demontaż szalunku, ale nie to samo co osiągnięcie pełnej wytrzymałości konstrukcji. Jeżeli pośpieszę się z tym krokiem, mogę zostawić odkształcenia albo uszkodzić krawędzie, a to potem wychodzi już na etapie wykończenia.
Właśnie w tym miejscu najczęściej widać różnicę między pracą staranną a „zrobioną na szybko”, więc warto znać także błędy, które powtarzają się najczęściej.
Najczęstsze błędy, które później widać na ścianach
W praktyce większość problemów z wieńcem nie wynika z jednego spektakularnego błędu, tylko z kilku małych zaniedbań zrobionych po kolei. Zwykle widzę je dopiero wtedy, gdy na tynku pojawiają się rysy albo kiedy ktoś próbuje zamocować dach i okazuje się, że coś nie trzyma geometrii.
| Błąd | Co się dzieje | Jak temu zapobiegam |
|---|---|---|
| Brak otuliny | Stal szybciej koroduje, a beton traci trwałość | Używam dystansów i sprawdzam układ przed zalaniem |
| Luz w szalunku | Pojawiają się wybrzuszenia i wycieki zaczynu | Usztywniam formę i kontroluję naroża |
| Przerwy w betonowaniu | Osłabia się ciągłość elementu | Planuję dostawę betonu i tempo pracy |
| Brak pielęgnacji | Rosną ryzyko rys skurczowych i osłabienie powierzchni | Przykrywam i nawilżam beton, gdy wymaga tego pogoda |
| Samowolne zmiany względem projektu | Wieniec może pracować inaczej niż zakładał konstruktor | Nie zmieniam zbrojenia ani przekroju bez konsultacji |
Warto zapamiętać jedną rzecz: poprawa po zabetonowaniu zawsze kosztuje więcej niż spokojne dopilnowanie detalu przed zalaniem. To właśnie dlatego przy takim elemencie nie szukam oszczędności na przypadkowych skrótach.
Na odbiorze patrzę nie tylko na beton, ale na całą geometrię domu
Kiedy kończę taki etap, nie patrzę wyłącznie na to, czy beton już stwardniał. Sprawdzam, czy wieniec jest równy, czy nie ma raków, czy stal nie jest odsłonięta i czy element naprawdę łączy ściany tak, jak przewidywał projekt. Przy wieńcu dachowym dodatkowo kontroluję kotwy, murłatę i połączenie z resztą konstrukcji, bo to właśnie tam najczęściej wychodzą niedopatrzenia. Jeśli coś budzi wątpliwości, lepiej zatrzymać wykończenie i poprosić konstruktora o ocenę, niż później walczyć z poprawkami w tynku, ociepleniu albo zabudowie poddasza.
Największą różnicę robi tu dyscyplina: projekt, poprawne zbrojenie, szczelny szalunek i porządna pielęgnacja betonu. Reszta to już tylko konsekwencja tych czterech decyzji, a nie szczęście na budowie.
