Warunki zabudowy - Kompletny poradnik krok po kroku

10 marca 2026

Procedura uzyskania warunków zabudowy krok po kroku: mapa, wniosek, analiza, uzgodnienia, decyzja WZ. Sprawdź, co potrzebne do uzyskania warunków zabudowy.

Spis treści

Decyzja o warunkach zabudowy porządkuje inwestycję tam, gdzie nie ma miejscowego planu zagospodarowania przestrzennego. W praktyce największe znaczenie mają trzy rzeczy: poprawny formularz, właściwa mapa i sensowny opis tego, co naprawdę chcesz zbudować. Poniżej rozkładam cały proces na konkretne kroki, żebyś wiedział, co przygotować, gdzie złożyć wniosek i jak uniknąć zwłoki na etapie urzędowym.

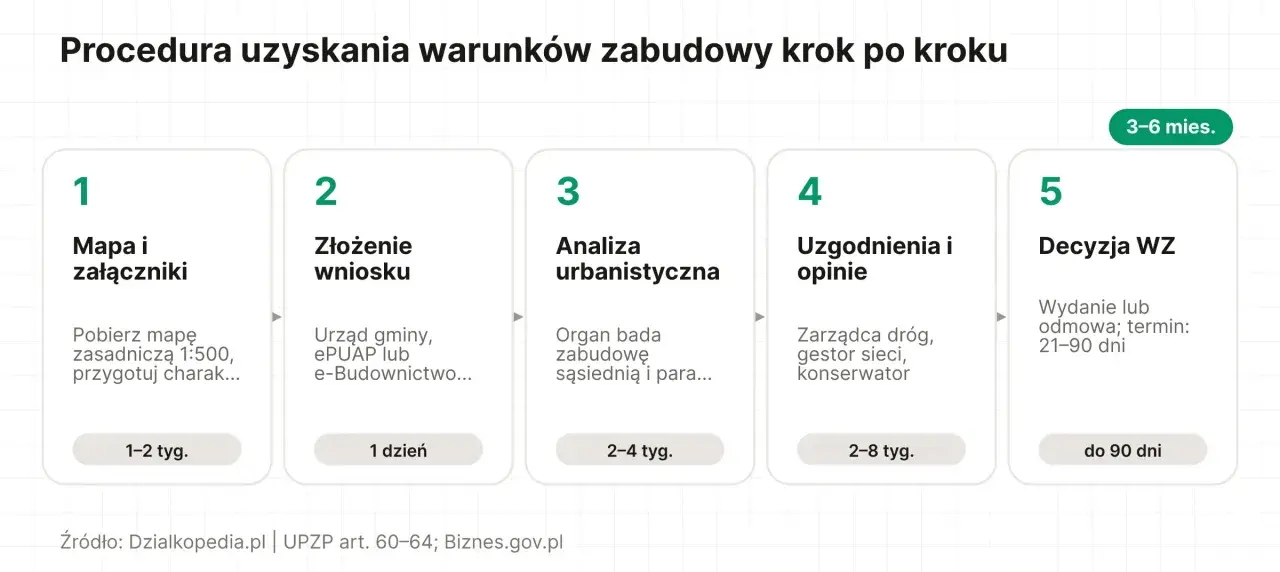

Najkrótsza droga do kompletnego wniosku o warunki zabudowy

  • Wniosek składasz do wójta, burmistrza albo prezydenta miasta właściwego dla działki, a na terenie zamkniętym do wojewody.
  • Potrzebujesz przede wszystkim danych inwestora, opisu inwestycji, mapy zasadniczej albo ewidencyjnej oraz załączników graficznych.
  • Jeśli jesteś właścicielem lub użytkownikiem wieczystym działki, zwykle nie płacisz opłaty skarbowej; w pozostałych przypadkach opłata wynosi 598 zł.
  • Standardowy termin wydania decyzji to 90 dni, a dla wolno stojącego domu jednorodzinnego do 70 m2 przewidziano 21 dni.
  • Od 1 stycznia 2026 r. nowe decyzje WZ są co do zasady ważne 5 lat, więc nie warto odwlekać kolejnych formalności.

Kiedy potrzebujesz decyzji o warunkach zabudowy

Ja zawsze zaczynam od sprawdzenia, czy dla działki obowiązuje miejscowy plan zagospodarowania przestrzennego. Jeśli plan istnieje, to właśnie on wyznacza, co można budować i w jakiej formie. Jeśli planu nie ma, decyzja o warunkach zabudowy staje się podstawowym dokumentem, bez którego zwykle nie ruszysz z projektem ani z pozwoleniem na budowę.

Najczęściej WZ potrzebujesz wtedy, gdy planujesz:

  • budowę domu jednorodzinnego, domu rekreacyjnego, garażu albo innego obiektu budowlanego,
  • rozbudowę lub nadbudowę istniejącego budynku,
  • zmianę sposobu użytkowania obiektu lub jego części, jeśli wiąże się to ze zmianą zagospodarowania terenu,
  • inne roboty budowlane, które zmieniają sposób korzystania z działki.
WZ nie jest potrzebna przy każdym drobnym remoncie. Jeśli prace nie zmieniają sposobu zagospodarowania terenu ani użytkowania obiektu, a przy tym nie wymagają pozwolenia na budowę, często można obyć się bez tego etapu. To ważne rozróżnienie, bo wiele osób składa wniosek „na wszelki wypadek”, a potem traci czas na zbędną procedurę. Skoro wiadomo już, kiedy decyzja ma sens, przejdźmy do tego, co faktycznie trzeba do niej przygotować.

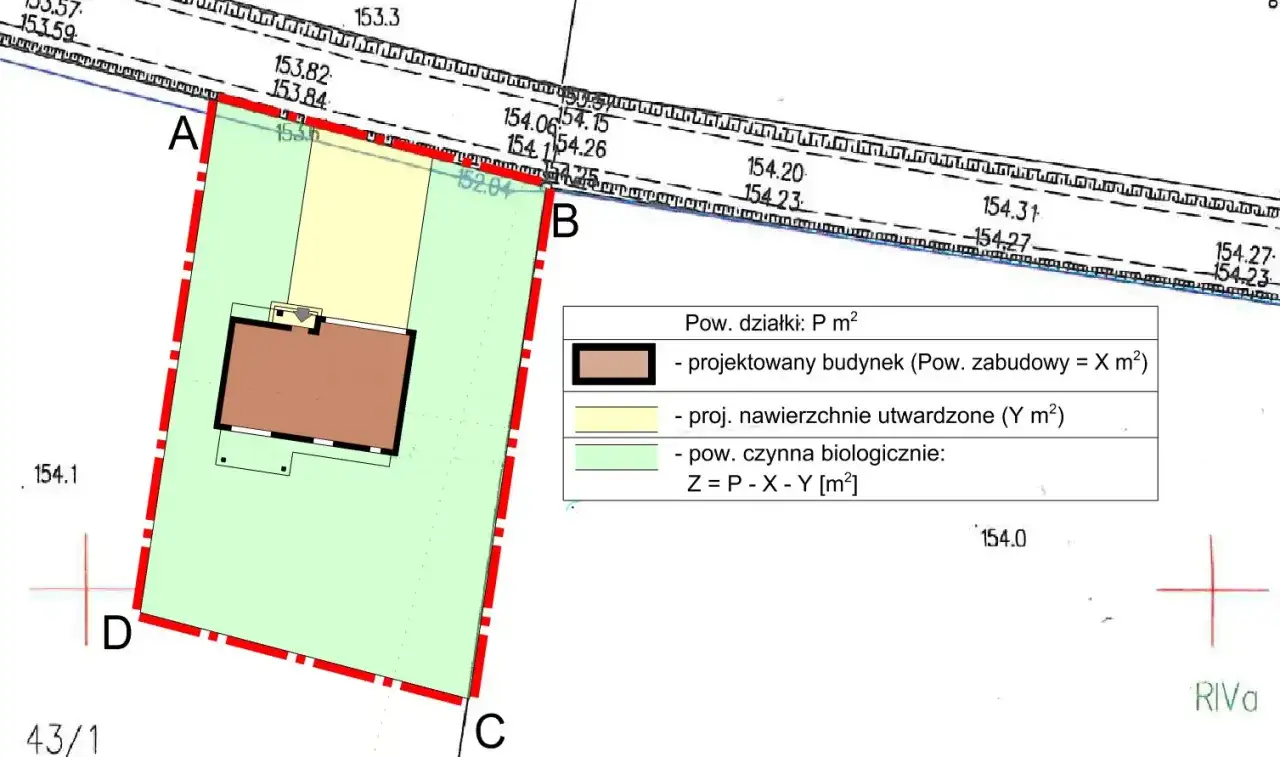

Plan działki z zaznaczonym projektowanym budynkiem i legendą określającą warunki zabudowy co potrzebne do analizy powierzchni.

Jakie dokumenty trzeba przygotować do wniosku

W tym miejscu najczęściej pojawiają się pomyłki. Sama nazwa decyzji nie wystarczy, bo urząd potrzebuje konkretów: kto składa wniosek, co ma powstać, gdzie dokładnie i na jakich parametrach. W praktyce im lepiej opisana inwestycja, tym mniejsze ryzyko wezwania do uzupełnienia braków.

Dokument lub informacja Kiedy jest potrzebna Po co urząd jej wymaga
Wypełniony formularz wniosku Zawsze To podstawowy dokument wszczynający postępowanie.
Dane wnioskodawcy i dane do korespondencji Zawsze Urząd musi wiedzieć, komu doręczać pisma i decyzję.
Opis terenu i planowanej inwestycji Zawsze Na tej podstawie organ ocenia rodzaj zabudowy, dojazd, media i parametry obiektu.
Mapa zasadnicza, a gdy jej brak mapa ewidencyjna Zawsze To podkład do wskazania lokalizacji inwestycji i obszaru oddziaływania.
Załączniki graficzne Zawsze Pokazują, gdzie dokładnie ma stanąć budynek lub jak ma wyglądać zakres robót.
Pełnomocnictwo Gdy działa za ciebie pełnomocnik Potwierdza, że osoba składająca wniosek może reprezentować inwestora.
Potwierdzenie opłaty skarbowej Gdy opłata jest należna Bez dowodu wpłaty urząd może wezwać do uzupełnienia braków.
Kopia decyzji środowiskowej Gdy inwestycja tego wymaga Jest potrzebna przy przedsięwzięciach mogących znacząco oddziaływać na środowisko.
Dokumenty potwierdzające dostęp do drogi i infrastruktury Gdy są wymagane w konkretnej sprawie Pomagają wykazać, że działka da się sensownie obsłużyć komunikacyjnie i technicznie.

Wniosek można też przygotować elektronicznie, a potem wydrukować i podpisać albo wysłać przez profil zaufany. Ja w takich sprawach zawsze sprawdzam jeszcze kartę usług swojej gminy, bo praktyka urzędowa potrafi się różnić detalami, zwłaszcza przy mapach i załącznikach graficznych. Gdy dokumenty są już kompletne, zostaje sam tryb złożenia wniosku.

Jak złożyć wniosek krok po kroku

Procedura jest prostsza, niż wielu inwestorów zakłada, ale lubi się zatrzymać na drobiazgach. Najważniejsze jest to, żeby od początku trafić do właściwego organu i nie pominąć załączników, które urzędnik będzie musiał sprawdzić przed dalszym prowadzeniem sprawy.

  1. Sprawdź, czy dla działki nie obowiązuje miejscowy plan zagospodarowania przestrzennego.
  2. Przygotuj wniosek na obowiązującym formularzu ogólnopolskim.
  3. Wpisz dane inwestora, pełnomocnika, terenu inwestycji i samej inwestycji.
  4. Dołącz mapę, załączniki graficzne i wszystkie dokumenty zależne od sytuacji.
  5. Złóż wniosek w urzędzie miasta lub gminy właściwym dla położenia działki albo w urzędzie wojewódzkim, jeśli inwestycja dotyczy terenu zamkniętego.
  6. Jeśli składasz dokumenty elektronicznie, użyj profilu zaufanego.
  7. Odpowiadaj szybko na ewentualne wezwania do uzupełnienia braków, bo to właśnie one najczęściej wydłużają sprawę.

Ważna praktyczna uwaga: wniosek może złożyć każdy, nawet jeśli nie jest właścicielem działki. To dziś duże ułatwienie, ale w 2026 roku sytuacja prawna jest już w ruchu i przy późniejszych terminach warto śledzić aktualny stan w swojej gminie. W szczególności nie odkładałbym sprawy na ostatni moment, jeśli chcesz korzystać z obecnych zasad przed zmianami planistycznymi. Po złożeniu dokumentów kluczowe stają się koszty i czas oczekiwania.

Ile to kosztuje i jak długo trwa procedura

Tu najczęściej padają dwa pytania: ile zapłacę i kiedy dostanę decyzję. Odpowiedź zależy głównie od tego, czy jesteś właścicielem działki, czy składasz wniosek jako osoba trzecia, oraz od rodzaju inwestycji.

  • 0 zł - jeśli jesteś właścicielem lub użytkownikiem wieczystym terenu objętego wnioskiem.
  • 598 zł - w pozostałych przypadkach.
  • 17 zł - opłata za pełnomocnictwo, jeśli korzystasz z pełnomocnika i nie zachodzi zwolnienie.

Jeśli chodzi o czas, standardowy termin wynosi 90 dni, a w przypadku wolno stojącego, maksymalnie dwukondygnacyjnego domu jednorodzinnego o powierzchni zabudowy do 70 m2 - 21 dni. Dla biogazowni rolniczej przewidziano 65 dni. W praktyce terminy te często się wydłużają, bo nie wlicza się do nich czasu potrzebnego na uzgodnienia, opinie i ewentualne zawieszenie postępowania.

Jest jeszcze jedna rzecz, o której wiele osób dowiaduje się za późno: decyzje o warunkach zabudowy, które stały się prawomocne po 1 stycznia 2026 r., co do zasady mają 5-letni termin ważności. Starsze decyzje pozostają bezterminowe. To nie jest detal, tylko realny wpływ na harmonogram budowy, więc planowanie projektu warto zacząć od razu po uzyskaniu decyzji. A skoro czas i pieniądze są już jasne, przyjrzyjmy się temu, co najczęściej psuje cały proces.

Najczęstsze błędy, które spowalniają decyzję

W praktyce większość opóźnień nie wynika ze złej woli urzędu, tylko z nieprecyzyjnego wniosku. Ja szczególnie zwracam uwagę na kilka powtarzalnych błędów, bo to one najczęściej kończą się wezwaniem do uzupełnienia i dodatkowymi tygodniami oczekiwania.

  • Złożenie wniosku do niewłaściwego organu, na przykład do gminy zamiast do wojewody przy terenie zamkniętym.
  • Nieczytelna albo nieadekwatna mapa, która nie pokazuje dokładnie zakresu inwestycji.
  • Zbyt ogólny opis budynku, bez podstawowych parametrów i sposobu obsługi komunikacyjnej.
  • Brak załączników graficznych albo załączenie szkicu, który nie daje się jednoznacznie odczytać.
  • Pominięcie dokumentów dodatkowych, gdy inwestycja wymaga decyzji środowiskowej lub innych uzgodnień.
  • Nieodpowiedzenie na wezwanie urzędu w terminie, co potrafi zatrzymać sprawę na dłużej, niż się wydaje.

Najlepsza praktyka, jaką widzę w takich sprawach, jest prosta: opisuj inwestycję tak, jakby miał ją zrozumieć ktoś, kto nie zna twojej działki. Jeśli urząd nie musi zgadywać, sprawa zwykle idzie sprawniej. I właśnie dlatego przed złożeniem wniosku warto zrobić jeszcze jeden, spokojny przegląd formalny.

Co sprawdzić przed złożeniem wniosku, żeby nie stracić czasu

Jeśli miałbym wskazać trzy rzeczy, które robią największą różnicę, byłyby to: plan miejscowy, mapa i realny zakres inwestycji. To one przesądzają o tym, czy wniosek jest dobrze przygotowany, czy od początku budzi wątpliwości.

  • Sprawdź, czy działka nie jest objęta miejscowym planem - wtedy decyzja WZ nie będzie potrzebna.
  • Jeśli składasz wniosek w 2026 roku, upewnij się, jak w twojej gminie wygląda sprawa planu ogólnego i czy nie ma ryzyka, że warto złożyć dokumenty jeszcze przed zmianą zasad od 1 lipca 2026 r.
  • Zbierz dane o dojeździe do działki i o tym, jak inwestycja ma być obsługiwana przez media, bo urząd zwraca na to uwagę już na etapie wniosku.
  • Jeśli kupujesz działkę z już wydaną decyzją, sprawdź możliwość przeniesienia decyzji na siebie zamiast zaczynać procedurę od nowa.
  • Przy inwestycjach bardziej złożonych skonsultuj wcześniej, czy potrzebna będzie decyzja środowiskowa albo dodatkowe uzgodnienia branżowe.

Na końcu i tak wraca ta sama zasada: im lepiej przygotujesz wniosek, tym mniej razy będziesz wracać do uzupełnień. W sprawach o warunki zabudowy wygrywa nie ten, kto składa najwięcej papierów, tylko ten, kto składa właściwe dokumenty w dobrym momencie i z sensownym opisem inwestycji.

FAQ - Najczęstsze pytania

Decyzja WZ jest niezbędna, gdy na danym terenie nie ma miejscowego planu zagospodarowania przestrzennego, a planujesz budowę, rozbudowę, nadbudowę lub zmianę sposobu użytkowania obiektu, która wiąże się ze zmianą zagospodarowania terenu.

Podstawą jest wypełniony formularz wniosku, dane inwestora, szczegółowy opis planowanej inwestycji, mapa zasadnicza (lub ewidencyjna) oraz załączniki graficzne. Pełnomocnictwo i potwierdzenie opłaty skarbowej są wymagane w zależności od sytuacji.

Opłata wynosi 0 zł dla właścicieli/użytkowników wieczystych działki, w pozostałych przypadkach 598 zł. Standardowy termin wydania decyzji to 90 dni, dla domów jednorodzinnych do 70m2 - 21 dni. Terminy mogą się wydłużyć.

Najczęstsze błędy to złożenie wniosku do niewłaściwego organu, nieczytelna mapa, zbyt ogólny opis inwestycji, brak załączników graficznych lub pominięcie wymaganych dokumentów dodatkowych. Precyzja wniosku przyspiesza proces.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

warunki zabudowy co potrzebne decyzja o warunkach zabudowy wniosek o warunki zabudowy jak uzyskać warunki zabudowy dokumenty do warunków zabudowy

Udostępnij artykuł

Norbert Głowacki

Norbert Głowacki

Nazywam się Norbert Głowacki i od ponad dziesięciu lat angażuję się w tematykę budowy domów, instalacji oraz ogrodów. Moje doświadczenie jako analityk branżowy pozwoliło mi zgłębić różnorodne aspekty związane z nowoczesnymi technologiami budowlanymi oraz efektywnymi rozwiązaniami w zakresie instalacji. Specjalizuję się w dostarczaniu rzetelnych informacji na temat trendów na rynku budowlanym oraz innowacji w dziedzinie ogrodnictwa. Moje podejście do pisania opiera się na uproszczeniu złożonych danych i dostarczaniu obiektywnej analizy, co pozwala czytelnikom lepiej zrozumieć skomplikowane zagadnienia. Zależy mi na tym, aby każdy artykuł był nie tylko informacyjny, ale także przydatny i inspirujący dla osób planujących budowę lub modernizację swoich domów oraz ogrodów. Moim celem jest zapewnienie aktualnych, dokładnych i wiarygodnych informacji, które pomogą w podejmowaniu świadomych decyzji.

Napisz komentarz
